30/05/2026 – RGM da Obra

Acompanhe toda a evolução da obra do Infinity by Chartuni, em Três Rios/RJ

DATA DE ATUALIZAÇÃO

30 de maio de 2026

Durante o mês de maio, a obra do Infinity by Chartuni avançou significativamente nas etapas de fundação e estrutura. Foram concluídos importantes serviços que garantem a continuidade da construção, incluindo a finalização da fundação dos blocos B4 e B5, a execução das vigas de equilíbrio e a concretagem da laje G1, marcando mais uma etapa importante do cronograma da obra.


Principais avanços

  • Conclusão da fundação dos blocos B4 e B5.
  • Execução e concretagem das vigas de equilíbrio V133 e V135.
  • Montagem das formas e escoramentos da laje G1.
  • Execução das armações da laje G1 e dos pilares estruturais.

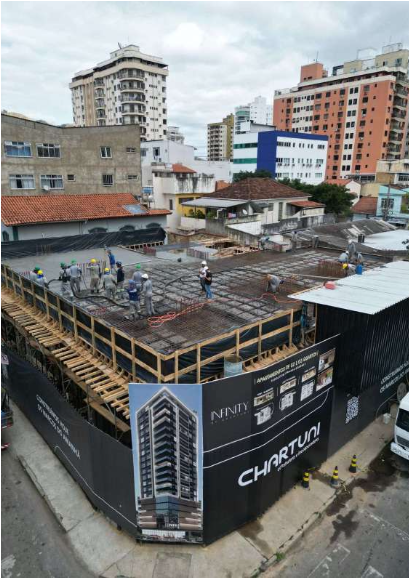

  • Concretagem da laje G1, concluindo a principal atividade estrutural do período.

Linha do tempo

07 de maio

Início da montagem das caixarias e gabaritos dos blocos B4 e B5, preparação das vigas de equilíbrio, fechamento da forma do pilar P27 e montagem do escoramento da laje G1.

09 a 13 de maio

Continuidade da montagem das formas, execução das armações das vigas, blocos e pilares, além da preparação da estrutura para a concretagem.

14 de maio

Concretagem dos blocos B4 e B5 e das vigas de equilíbrio V133 e V135.

16 a 22 de maio

Montagem das formas da laje G1, instalação das cubetas e execução das armações da laje e dos pilares.

30 de maio

Concretagem da laje G1, encerrando as principais atividades estruturais previstas para o mês.


Situação da Obra

Ao final de maio de 2026, a fundação e a laje G1 estavam concluídas.

A obra segue para as próximas etapas da estrutura, mantendo a evolução prevista para os pavimentos superiores do empreendimento.
