30/04/2026 – RGM da Obra

Acompanhe toda a evolução da obra do Infinity by Chartuni, em Três Rios/RJ

DATA DE ATUALIZAÇÃO

30 de abril de 2026

Durante o mês de abril, a obra do Infinity by Chartuni manteve um ritmo consistente de evolução nas etapas de fundação. Foram concluídas importantes frentes de trabalho, incluindo a execução completa do bloco B11-12, abertura de novas escavações, concretagens e o início da preparação estrutural dos pilares, permitindo o avanço para as próximas fases da construção.


Principais avanços

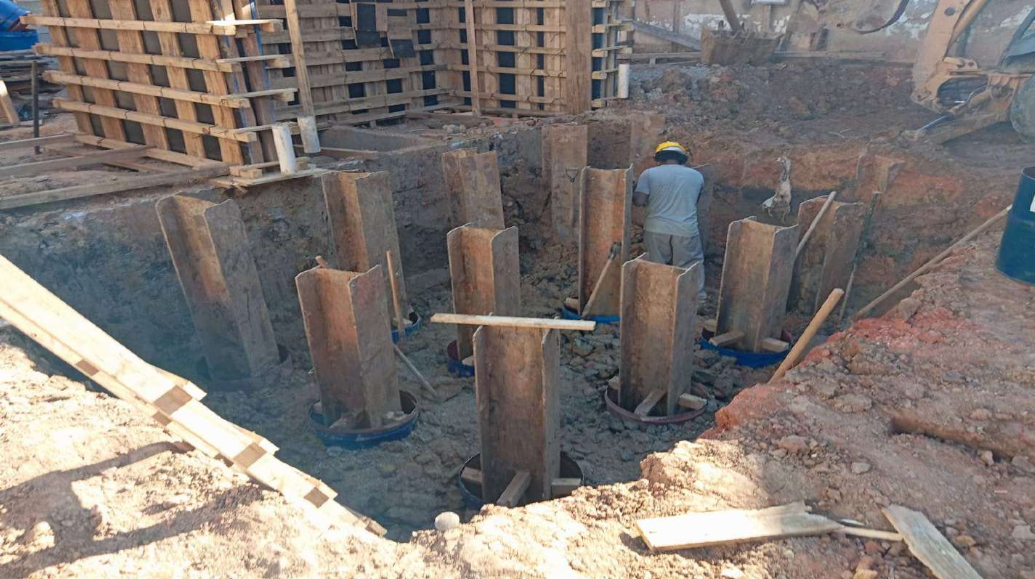

  • Conclusão da fundação do bloco B11-12.
  • Execução da concretagem do bloco B11-12.
  • Aplicação da impermeabilização após a desforma do bloco.
  • Abertura das novas frentes de escavação dos blocos B9-10 e B4-5.
  • Concretagem dos blocos B9-10, da viga V129 e do bloco B3.
  • Início da armação dos pilares P9 e P10 para continuidade da estrutura.

Linha do tempo

02 de abril

Execução dos gabaritos do bloco B11-12 e do pilar P8, marcando o início das atividades do mês nessas frentes de trabalho.

07 a 10 de abril

Montagem das caixarias, travamentos e armações do bloco B11-12, além do início da armação dos arranques dos pilares P11 e P12.

11 de abril

Concretagem do bloco B11-12, concluindo uma importante etapa da fundação.

15 de abril

Desforma do bloco B11-12, aplicação do impermeabilizante e conclusão da montagem dos painéis do pilar P8.

16 a 22 de abril

Continuidade das escavações dos blocos B9 e B10, ampliando as frentes ativas da fundação.

27 e 28 de abril

Execução das armações, fechamento dos painéis e concretagem dos blocos B9-10, da viga V129 e do bloco B3.

30 de abril

Início da armação dos pilares P9 e P10 e abertura da escavação do bloco B4-5, preparando a obra para as atividades do mês seguinte.


Situação da Obra

Ao final de abril de 2026, a obra apresentava evolução consistente nas fundações, com um bloco totalmente concluído, novas frentes de escavação em andamento e preparação estrutural dos pilares para continuidade da construção nos meses seguintes.
