31/07/2026 – RGM da Obra

Acompanhe toda a evolução da obra do Infinity by Chartuni, em Três Rios/RJ

DATA DE ATUALIZAÇÃO

31 de julho de 2026

Durante o mês de julho, a obra avançou principalmente na estrutura dos pavimentos, com destaque para a execução da primeira escada, construção e concretagem da segunda laje, montagem de pilares e continuidade dos trabalhos estruturais.

O relatório registra também a desforma da primeira laje, preparação da segunda laje com escoramento, longarinas, barrotes, assoalhamento e instalação das cubetas, além da execução das armações.


Principais avanços

  • Construção da primeira escada, ligando o térreo ao G1.
  • Construção da segunda laje.
  • Execução de escoramento, longarinas, barrotes e assoalhamento.
  • Instalação das cubetas.
  • Armação da segunda laje.
  • Desforma da primeira laje.
  • Concretagem da segunda laje.

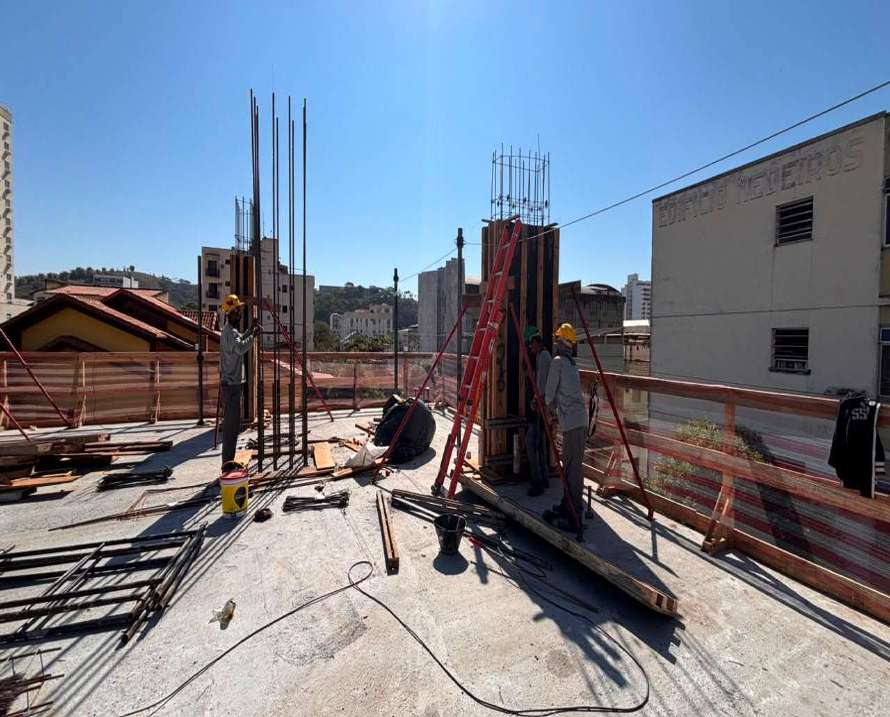

  • Construção de pilares entre o 2º e o 3º pavimento.
  • Continuidade da construção das escadas entre os pavimentos.
  • Avanço na estrutura do elevador.

Linha do tempo

01/07 — Colocação de ferragem na escada, barrotamento da laje e desforma.

06/07 — Desforma, nivelamento e barroteamento da laje.

07/07 — Nivelamento da laje, instalação de guarda-corpo e subida das cubetas.

08/07 — Instalação das cubetas, guarda-corpo e nivelamento da laje.

10/07 — Ferragem da laje, nivelamento e escoramento do fundo de viga e limpeza da laje.

13/07 — Soltagem dos fundos da viga de borda, armação negativa da segunda laje e preparação próxima ao pilar.

14/07 — Montagem do fundo de viga, conclusão da escada e acabamento do pilar.

15/07 — Finalização da viga de borda, acabamento do pilar do elevador e guarda-corpo.

17/07 — Revisão do pilar do elevador, travamento e amarração de viga e proteção das pontas das ferragens.

21/07 — Desforma de pilar e gabarito, além do descarregamento de ferragens.

22/07 — Descarga das telhas do “para lixo”, subida de ferragens para os pilares e montagem da escada.

24/07 — Desforma do elevador, montagem e gabaritamento de pilares e instalação de guarda-corpo.

27/07 — Desforma, montagem de guarda-corpo e montagem de pilares.

28/07 — Montagem e aprumamento dos pilares.

31/07 — Continuidade da montagem dos pilares e fixação dos pilares com agulha.


Situação da Obra

O quadro de etapas apresentado ao final do RGM, com data de 01/08/2026, mostra Blocos e Estacas, Térreo, G1 e G2 como etapas concluídas, enquanto o G3 aparece como etapa em execução.
